大家好,今天小编关注到一个比较有意思的话题,就是关于金刚砂地坪施工方案的问题,于是小编就整理了4个相关介绍金刚砂地坪施工方案的解答,让我们一起看看吧。

金刚砂地面空鼓怎么修补,金刚砂地面空鼓施工方案?
施工工艺
[1] 表面处理
用钢丝刷清理混凝土裂缝表面灰层,浮渣及松散物,然后用鼓风机去清理,之后用丙酮擦拭干净。
[2] 预埋注胶嘴
一般裂缝宽度为0.3-0.5mm时,注胶嘴的间距为30-50cm;注意防止堵漏注胶嘴。
[3] 封缝胶封缝
眼裂缝方向涂刮一层1-2mm厚,2-3cm宽的胶泥;注意防止小气泡及密封不严。
[4] 低压灌注
灌注前应进行试漏实验,漏气处再进行封闭,直至封闭完全。灌注压力常采用0.2MPa
金刚砂地坪施工全过程需要多久?

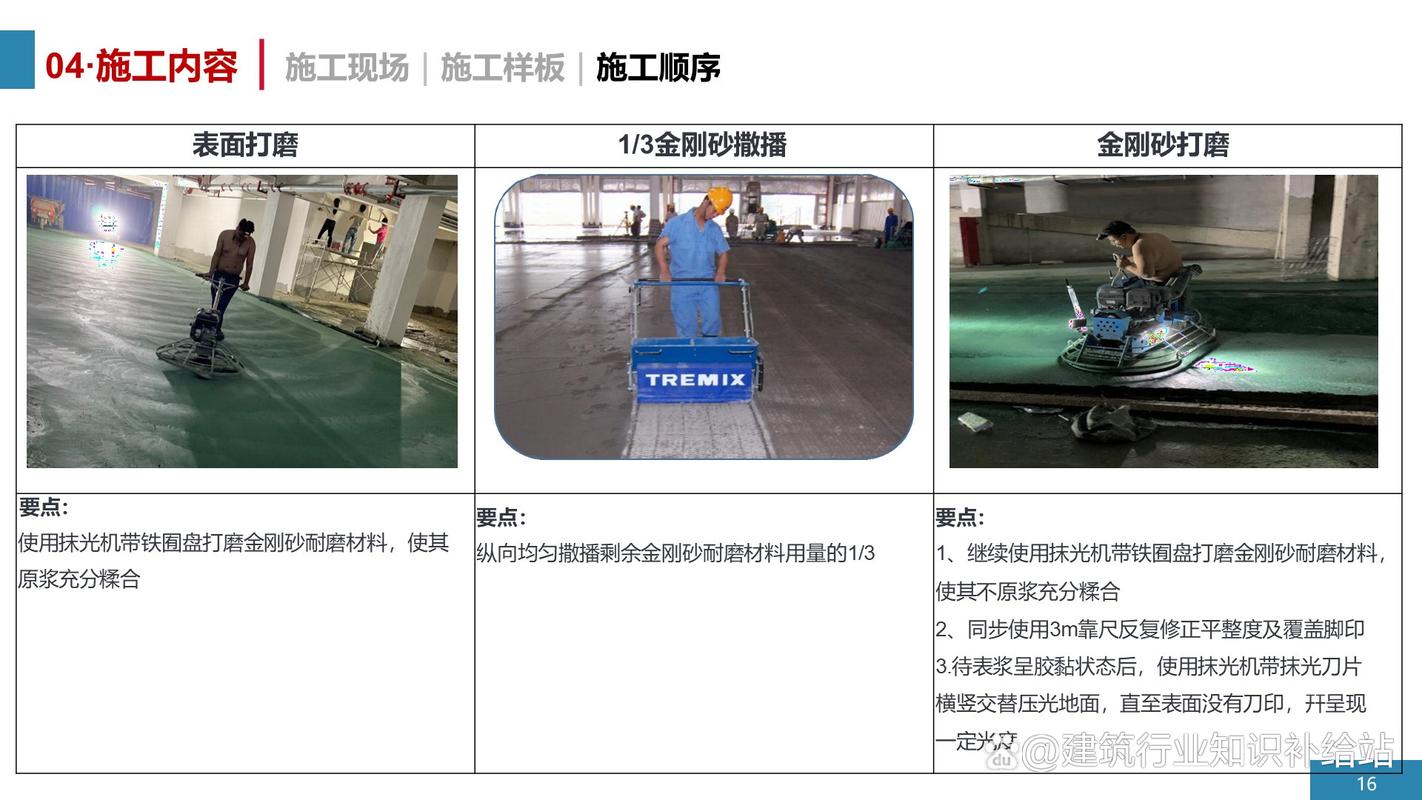

首先浇倒基层 混凝土 并 夯实 , 混凝土标号 不低于 C25 ,现场 塌落度 在 75 ~ 100 毫米之间; 然后用专用抹光机加圆盘进一步平整混凝土,保证混凝土表面平整、密实。在混凝土初凝的时候开始 撒播 硬化剂 ,同时使用抹光机加圆盘压实抹平。
约 1 ~ 2 小时后,再重复一次撒播及压实的操作;最后用抹光机加 刀片 进行抛光密封,同时手工修补边角部分;最后喷洒 养护剂 或覆盖薄膜,防止水分快速挥发引起开裂。从混凝土整平到覆盖养护,所有操作过程保持在 24 小时内完成。 金刚砂耐磨地坪 施工完成 2 ~ 3 天后可开放行走。
奥凯公司生产的 ok 牌耐磨地坪金刚砂具有耐磨性能强、硬度高、粒度广泛、密度均匀、导电性能好、价格低廉之优点 , 工艺要求以超出国家 GB — 83 标准。具有耐磨性能强、硬度高、粒度广泛、密度均匀、导电性能好、价格低廉之优点 , 工艺要求以超出国家 GB — 83 标。
金刚砂耐磨地坪施工周期?
施工周期在5到7天,金刚砂耐磨地坪施工首先把表层清理干净,用装有圆盘的机械镘刀把浮浆层清理掉,接着撒第一层金刚砂材耐磨地坪材料,再用低速抹平机打磨,之后再撒第二层金刚砂耐磨地坪材料,并打磨光滑,等待金刚砂耐磨地坪表面硬化后,用抛光刀片对金刚砂耐磨地坪表面进行抛光处理,最后对金刚砂耐磨地坪表面进行养护。一般情况下的施工周期在5到7天即可。
金刚砂耐磨地面一平米需要多少金刚砂.还有他在施工时厚度是多少?有没有详细的要求呢?
金刚砂耐磨地坪是通过将金刚砂耐磨材料均匀地撒布在初凝阶段的混凝土表面,经整体固化后与混凝土地面形成一个密实整体、超强硬化知面层,抗压、抗冲击、耐磨损且具有高精密度性和着色的高性能耐磨地面。
那么金刚砂耐磨地坪厚度一般是多少呢?1、由于现在没有国家规范要求,一般正常施工是一平方撒5公斤金刚砂耐磨材料,平均厚度为道2.5--4mm,不过需要注意的是施工人员收光不可能很均匀。
2、有的价格很低的每个平方也有内撒3公斤的,这个厚度在2mm左右,有的要求7公斤的,厚度5mm左右看甲方要求。正常施工为5公斤。
3、对于金刚砂耐磨地坪行业的人来说,一般是不按厚度的,因为施工的时候撒材料没有办法保证每个地方的用量都是一致的,所以只能说平均每平米的用量是多少,用厚度去衡量是不科学的。如果你是本色的金刚砂,那么施工队肯定跟你说往下五毫容米都是他做的,因为颜色一样你没有办法区分。
到此,以上就是小编对于金刚砂地坪施工方案的问题就介绍到这了,希望介绍关于金刚砂地坪施工方案的4点解答对大家有用。
本文来自作者[admin]投稿,不代表教程视频下载立场,如若转载,请注明出处:https://jiaocheng.shjy.cc/shenghe/2026sop10-4015.html
评论列表(4条)
我是教程视频下载的签约作者“admin”!
希望本篇文章《金刚砂地坪施工方案金刚砂地坪施工方案及流程》能对你有所帮助!
本站[教程视频下载]内容主要涵盖:国足,欧洲杯,世界杯,篮球,欧冠,亚冠,英超,足球,综合体育
本文概览:大家好,今天小编关注到一个比较有意思的话题,就是关于金刚砂地坪施工方案的问题,于是小编就整理了4个相关介绍金刚砂地坪施工方案的解答,让我们一起看看吧。金刚砂地面空鼓怎么修补,金...
